در هر کارخانه و کارگاه صنعتی، از صنایع سنگین گرفته تا خطوط مونتاژ الکترونیک و صنایع غذایی، مدیران تولید با چالشی همیشگی دستوپنجه نرم میکنند: چرا با وجود بهکارگیری تمام ماشینآلات، اضافهکاری کارگران و تزریق سرمایه، خروجی نهایی خط تولید کمتر از محاسبات روی کاغذ است؟ چرا سفارشهای مشتریان با تاخیر مواجه میشود و موجودی انبار کالای در جریان ساخت (WIP) مدام افزایش مییابد؟
پاسخ تمام این سوالات در یک مفهوم بنیادی نهفته است: گلوگاه (Bottleneck).
بر اساس قوانین مدیریت عملیات، ظرفیت واقعی هر زنجیره تولیدی توسط کندترین و محدودترین بخش آن تعیین میشود؛ درست مانند زنجیری که مقاومت آن تنها به اندازه ضعیفترین حلقهاش است. اما چالش بزرگتر، یافتن «گلوگاه واقعی» در میان دهها نشانه گمراهکننده و نوسانهای روزمره است. اشتباه در تشخیص گلوگاه نهتنها اتلاف هزینه، زمان و انرژی را به همراه دارد، بلکه میتواند با هدایت سرمایهگذاریها به نقاط اشتباه، فرآیند تولید را از مسیر سودآوری خارج کند.
مقاله پیشنهادی: زنجیره تامین چابک چیست و چرا کسبوکار شما به آن نیاز دارد؟
در این مقاله جامع، فرآیند شناسایی، تفکیک، اندازهگیری و رفع گلوگاههای واقعی خط تولید را به شکلی عملی و گامبهگام بررسی میکنیم.

۱. تئوری محدودیتها (TOC) و ماهیت گلوگاه
پیش از آنکه به سراغ تکنیکهای تشخیصی برویم، باید درک درستی از ماهیت گلوگاه در مدیریت تولید داشته باشیم. دکتر الیاهو گلدبرات در کتاب مشهور خود «هدف» (The Goal)، چارچوبی به نام «تئوری محدودیتها» یا Theory of Constraints را پایهگذاری کرد.
طبق این تئوری:
- در هر سیستم همواره حداقل یک محدودیت اصلی (گلوگاه) وجود دارد که نرخ جریان خروجی (Throughput) کل سیستم را کنترل میکند.
- اگر محدودیتی وجود نداشت، خروجی سیستم بینهایت میشد؛ بنابراین وجود گلوگاه در هر کسبوکار و کارخانهای یک واقعیت گریزناپذیر است.
- ایجاد بهینهسازی در بخشی از فرآیند که گلوگاه نیست، خروجی نهایی سیستم را افزایش نمیدهد و تنها به انباشت موجودی و افزایش هزینههای پنهان میانجامد.
تفاوت منبع گلوگاهی و منبع غیرگلوگاهی
- منبع گلوگاهی (Bottleneck Resource): منبعی است که ظرفیت در دسترس آن، مساوی یا کمتر از تقاضای تولید اختصاصیافته به آن باشد. این منبع تعیینکننده ضربآهنگ کل کارخانه است.
- منبع غیرگلوگاهی (Non-Bottleneck Resource): منبعی که ظرفیت در دسترس آن بیشتر از تقاضای وارد بر آن است. این منبع در زمانهایی ناچار به توقف یا کار با سرعت پایینتر است تا تولید مازاد ایجاد نکند.

۲. چرا تشخیص گلوگاه واقعی دشوار است؟ (گلوگاههای کاذب)
بسیاری از مدیران و سرپرستان خط تولید، تجمعی از قطعات پشت یک دستگاه یا شلوغی یک ایستگاه کاری را میبینند و فوراً نتیجه میگیرند که گلوگاه همانجاست. با این حال، در محیطهای صنعتی پدیدهای رایج به نام «گلوگاه کاذب یا موقت» وجود دارد که مدیران را گمراه میسازد.
عوامل ایجاد گلوگاههای کاذب:
- نوسان در نرخ تغذیه مواد (Batch Sizing Issues): اگر مواد اولیه به صورت دستهای و ناگهانی وارد یک بخش شود، آن ایستگاه برای چند ساعت تحت فشار قرار میگیرد، اما با تخلیه این بار، دوباره به حالت بیکاری بازمیگردد.
- خرابیهای موردی تجهیزات: خرابی ناگهانی یک دستگاه غیربحرانی میتواند موقتاً بار ترافیکی ایجاد کند، در حالی که در شرایط استاندارد ظرفیت کافی دارد.
- تغییر ترکیب محصولات (Product Mix): تغییر نوع قطعه یا محصول سفارشی در برنامه هفتگی میتواند بار کاری را موقتاً از ایستگاهی به ایستگاه دیگر جابهجا کند بدون آنکه محدودیت اصلی سیستم تغییر کرده باشد.
- کمبود مهارت اپراتور یا مرخصیهای پیشبینینشده: توقف موقت ناشی از عوامل انسانی نباید با محدودیت ساختاری ایستگاه اشتباه گرفته شود.
گلوگاه واقعی، محدودیت ساختاری، مستمر و تکرارپذیری است که در افق زمانی منظم و تحت شرایط عملیاتی استاندارد، خروجی کل خط را کنترل میکند.

۳. ۵ گام عملی برای شناسایی دقیق گلوگاه واقعی
برای یافتن گلوگاه واقعی به مشاهدات شهودی اکتفا نکنید؛ نیاز به دادهمحوری و استفاده از متدولوژی سیستماتیک دارید.
گام اول: نقشهبرداری جریان ارزش (Value Stream Mapping)
اولین قدم، رسم دقیق جریان حرکت مواد، قطعات و اطلاعات در امتداد کل خط تولید است. در این نقشه باید برای هر ایستگاه موارد زیر ثبت شود:
- زمان چرخه یا سیکلتایم (Cycle Time)
- زمان تغییر خط یا راهاندازی (Changeover / Setup Time)
- زمان در دسترس عملیاتی (Uptime / Available Time)
- اندازه انباشته (Batch Size)
- تعداد پرسنل و دستگاهها
نقشه جریان ارزش تصویری یکپارچه از کل فرآیند ارائه میدهد و به شما کمک میکند فاصلهها، تاخیرها و انباشتها را در بستر کلی ببینید.
گام دوم: تحلیل موجودی کالای در جریان ساخت (WIP Tracking)
یکی از مطمئنترین نشانههای فیزیکی گلوگاه واقعی، الگوی انباشت کالاهاست:
- پیش از گلوگاه: همواره صفی طولانی از قطعات و محصولات نیمهساخته (WIP) انباشته میشود، زیرا ایستگاههای قبلی با ظرفیت بالاتر کار کرده و قطعه به داخل صف میفرستند.
- پس از گلوگاه: ایستگاههای بعدی اغلب دچار کمبود قطعه (Starvation) هستند یا زمانهای بیکاری مکرر دارند، چون با سرعتی بالاتر از ایستگاه گلوگاهی منتظر دریافت قطعه میمانند.
اگر تودهای از کالاها به طور مداوم و در طول روزها و هفتهها پشت یک ایستگاه خاص شکل میگیرد، احتمالاً به گلوگاه اصلی نزدیک شدهاید.
گام سوم: مقایسه زمان چرخه (Cycle Time) با زمان تکت (Takt Time)
- زمان چرخه (Cycle Time): مدتزمانی که یک ایستگاه کاری برای تکمیل یک واحد محصول صرف میکند.
- زمان تکت (Takt Time): ضربآهنگ مورد نیاز برای برآورده کردن تقاضای مشتری که از فرمول زیر به دست میآید:
Takt Time = تعداد تقاضای مشتری / زمان مفید در دسترس کاری
ایستگاهی که بالاترین نسبت زمان چرخه به زمان تکت را داشته باشد و زمان چرخه آن از تمام ایستگاههای خط طولانیتر باشد، نامزد اصلی گلوگاه فرآیندی است.
گام چهارم: ارزیابی اثربخشی کلی تجهیزات (OEE)
شاخص OEE (Overall Equipment Effectiveness) ترکیبی از سه مولفه کلیدی است:
- در دسترس بودن (Availability)
- عملکرد و سرعت (Performance)
- کیفیت (Quality)
محاسبه این شاخص به شما نشان میدهد که آیا یک ایستگاه به دلیل نقص مکانیکی و توقفات مکرر، کاهش سرعت اپراتور، یا تولید ضایعات بالا به گلوگاه تبدیل شده است. ایستگاهی با OEE پایین که نقشی حیاتی در جریان تولید دارد، بهرهوری کل خط را کاهش میدهد.
گام پنجم: بررسی دادههای سیستم ERP و ردیابی سفارشات (MES)
با استفاده از دادههای ثبتشده در سیستمهای مدیریت تولید، به بررسی مواردی چون:
- میانگین زمان توقف کارتها (Waiting Time)
- گزارش تاخیر مراحل سفارش ساخت
- گزارش انحرافات زمان استاندارد از زمان واقعی
بپردازید. الگوهای تاخیر در گزارشهای ثبتشده نرمافزاری، فرضیههای مشاهدات میدانی شما را تایید یا رد میکنند.

۴. روشهای حل مسئله پس از کشف گلوگاه (چرخه ۵ مرحلهای TOC)
یافتن گلوگاه تنها نیمی از مسیر است؛ مهمترین بخش، مدیریت آن بر اساس اصول استاندارد است. چرخه پنجمرحلهای گلدبرات چارچوب شفافی برای این کار ارائه میدهد:

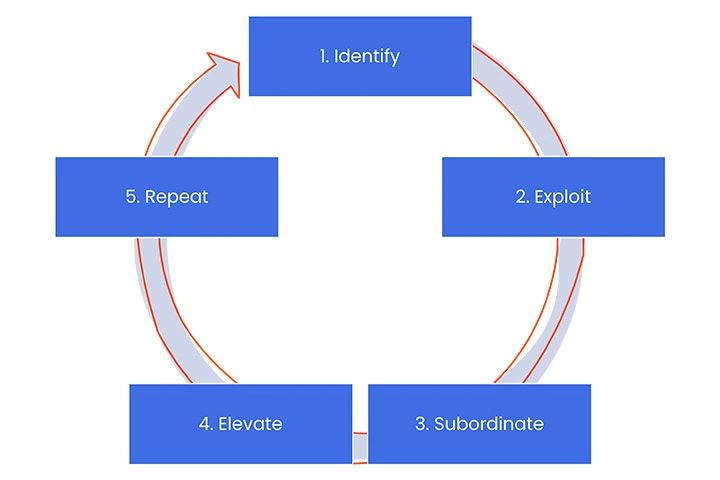

۱. شناسایی گلوگاه (Identify)↓۲. بهرهبرداری حداکثری از گلوگاه (Exploit)↓۳. هماهنگسازی سایر بخشها با گلوگاه (Subordinate)↓۴. ارتقا و توسعه ظرفیت گلوگاه (Elevate)↓۵. تکرار چرخه و جلوگیری از رکود (Repeat)
۱. شناسایی محدودیت (Identify)
مشخص کردن ایستگاه، ماشین یا فرآیندی که گلوگاه اصلی سیستم است (با استفاده از گامهای بالا).
۲. بهرهبرداری حداکثری از محدودیت (Exploit)
باید اطمینان حاصل شود که گلوگاه حتی یک ثانیه زمان هدر نمیدهد:
- ایستگاه گلوگاهی نباید در زمان استراحت، ناهار یا تغییر شیفت متوقف شود (استفاده از اپراتور جایگزین).
- قطعات پیش از ورود به گلوگاه باید بازرسی کیفی شوند تا گلوگاه زمان خود را برای پردازش قطعات معیوب تلف نکند.
- کارهای مربوط به آمادهسازی و راهاندازی (Setup) با تکنیکهایی مانند SMED به حداقل برسد.
۳. هماهنگسازی همه بخشها با سرعت گلوگاه (Subordinate)
بزرگترین اشتباه، کار کردن ایستگاههای غیرگلوگاهی با حداکثر سرعت خود است. وقتی ایستگاههای قبلی سریعتر از گلوگاه کار کنند، فقط کوهی از قطعات نیمهساخته تولید میکنند که سرمایه در گردش را قفل کرده و فضای کارگاه را مسدود میسازد. سرعت ورودی خط باید دقیقا متناسب با توان پردازش گلوگاه تنظیم شود (مفهوم طناب یا Rope در سیستم Drum-Buffer-Rope).
۴. ارتقای ظرفیت گلوگاه (Elevate)
اگر پس از بهرهبرداری حداکثری، باز هم نیاز به افزایش خروجی بود، باید اقدام به تزریق منابع کرد:
- خرید تجهیزات یا ماشینآلات موازی
- اضافه کردن شیفت کاری ویژه برای آن بخش
- برونسپاری بخشی از کار آن ایستگاه به پیمانکاران خارجی
- خودکارسازی (اتوماسیون) بخشهایی از وظایف گلوگاه
۵. تکرار فرآیند و هوشیاری نسبت به جابهجایی گلوگاه (Repeat)
به محض آنکه ظرفیت ایستگاه گلوگاهی افزایش یافت، این بخش دیگر کندترین حلقه زنجیره نخواهد بود و گلوگاه به ایستگاه یا فرآیند دیگری منتقل میشود. در این مرحله نباید متوقف شد؛ بلکه باید بلافاصله به گام اول بازگشت و محدودیت جدید را ردیابی کرد.

۵. ماتریس اشتباهات رایج در مدیریت گلوگاهها
بسیاری از تصمیمگیرندگان حوزه تولید در مواجهه با گلوگاهها مرتکب خطاهای محاسباتی و استراتژیک میشوند. مهمترین این اشتباهات عبارتند از:
- تلاش برای بهینهسازی همهچیز به طور همزمان: بهینهسازی ایستگاههای غیرگلوگاهی هیچ تاثیری بر خروجی فروش و درآمد نهایی شرکت ندارد و تنها هزینه سربار ایجاد میکند.
- خرید فوری ماشینآلات گرانقیمت پیش از بهینهسازی فرآیند: در بیشتر موارد، زمان آمادهسازی، توقفات نامنظم یا عدم توازن جریان کاری دلیل کاهش ظرفیت است و با اقدامات اصلاحی بدون هزینه (مانند زمانبندی بهتر) برطرف میشود.
- بیتوجهی به بازرسی پیش از گلوگاه: پردازش قطعه معیوب در ایستگاه گلوگاهی به معنای از دست رفتن غیرقابل جبران ظرفیت طلایی کارخانه است.
- نادیده گرفتن گلوگاههای نامرئی (سازمانی/اطلاعاتی): گاهی گلوگاه یک دستگاه صنعتی نیست؛ بلکه تاخیر در تایید نقشههای فنی توسط واحد مهندسی، تاخیر در تامین مواد اولیه توسط بازرگانی یا فرآیند طولانی کنترل کیفیت ورودی است.

۶. ارتباط گلوگاه با فرمولهای کلیدی تولید
برای اندازهگیری دقیق و مدلسازی اثرات گلوگاه در سیستم، از دو فرمول کلیدی استفاده میشود:
قانون لیتل (Little’s Law)
این قانون ارتباط مستقیم میان موجودی در جریان ساخت، خروجی و زمان تحویل را نشان میدهد:
WIP = Throughput × Lead Time
- WIP: موجودی کالای در جریان ساخت
- Throughput: نرخ خروجی سیستم (که توسط گلوگاه دیکته میشود)
- Lead Time: زمان کل چرخه از ورود مواد تا خروج محصول
اگر زمان چرخه گلوگاه افزایش یابد یا دچار وقفه شود، با ثابت ماندن ورودیها، زمان تحویل (Lead Time) افزایش یافته و انبار پر از کالای نیمهساخته (WIP) میشود.
محاسبه نرخ بازدهی و زمان در دسترس واقعی گلوگاه
برای دانستن حداکثر خروجی قابل انتظار، باید ظرفیت عملیاتی موثر گلوگاه را به دست آورد:
Effective Capacity = Available Time×Efficiency Rate × Quality Rate
جمعبندی
شناسایی گلوگاه واقعی، مهارت محوری هر مدیر تولید و مهندس صنایع است. خط تولید یک ارگانیسم زنده و پویاست و گلوگاه قلب تپندهای است که سرعت کل این سیستم را مشخص میکند.
به جای اقدام شتابزده برای خرید ماشینآلات جدید یا افزایش نیرو در بخشهای نامشخص، ابتدا با تکیه بر دادههای واقعی، نقشهبرداری جریان ارزش و بررسی انباشت کالای در جریان، محدودیت اصلی کارخانه را شناسایی کنید. سپس با اعمال اصول تئوری محدودیتها، ظرفیت را با کمترین هزینه آزاد کرده و خروجی کل سازمان را ارتقا دهید.
سوالات متداول (FAQ)
۱. تفاوت گلوگاه کوتاهمدت (موقت) با گلوگاه بلندمدت چیست؟
گلوگاه کوتاهمدت ناشی از رویدادهای گذرا مانند خرابی موقت یک دستگاه، غیبت اپراتور یا ورود دستهای مواد است و پس از مدتی برطرف میشود. گلوگاه بلندمدت یک محدودیت ساختاری و دائمی در فرآیند یا تجهیزات است که در شرایط عادی نیز خروجی خط را محدود میکند.
۲. آیا همیشه باید گلوگاه را در خط تولید حذف کرد؟
خیر؛ از نظر تئوری، حذف کامل گلوگاه غیرممکن است زیرا با رفع یک گلوگاه، ایستگاه دیگری به محدودیت جدید تبدیل میشود. هدف اصلی، کنترل آگاهانه، پایدارسازی و بهرهبرداری حداکثری از ظرفیت گلوگاه و قرار دادن آن در نقطهای با مدیریت و کنترل آسانتر است.
۳. چگونه بفهمیم گلوگاه به ایستگاه دیگری منتقل شده است؟
هنگامی که صف انباشت کالای در جریان ساخت (WIP) از پشت ایستگاه قبلی ناپدید شده و در پشت یک ایستگاه دیگر شروع به تجمع کند، یا ایستگاه قبلی زمانهای بیکاری پیدا کند، گلوگاه جابهجا شده است.
۴. چه تفاوتی میان زمان چرخه (Cycle Time) و زمان تحویل (Lead Time) وجود دارد؟
زمان چرخه مدت زمانی است که یک قطعه در یک ایستگاه خاص پردازش میشود؛ در حالی که زمان تحویل، کل زمان سپریشده از لحظه ثبت یا شروع سفارش تا تکمیل و تحویل نهایی محصول است.
۵. آیا یک فرآیند اداری یا مهندسی هم میتواند گلوگاه تولید باشد؟
بله؛ به این نوع گلوگاهها «گلوگاههای سازمانی یا اطلاعاتی» میگویند. تاخیر در صدور دستور کار، تایید نقشههای فنی، صدور مجوزهای کیفی یا عدم تامین بهموقع مواد اولیه توسط واحد خرید میتواند گلوگاه اصلی کل سیستم باشد.
