در اینجا قصد دارم بهصورت کامل و کاربردی توضیح دهم که در اودوو هر مرکز کار چگونه ظرفیتدهی میشود و منظور از تب «تعریف ظرفیتها چیست، چه زمانی از آن استفاده میکنیم و چه تأثیری روی برنامهریزی تولید دارد.
- مفهوم کلی: ظرفیت عمومی مرکز کار
هر مرکز کار در اودوو دارای یک مقدار ظرفیت عمومی است.
این مقدار نشان میدهد که آن مرکز کار در حالت عادی چند واحد از عملیات را بهصورت همزمان میتواند پردازش کند. به زبان ساده: اگر ظرفیت پیشفرض مرکز کار ۱۰ باشد، سیستم در زمانبندی اجازه میدهد تا حداکثر ۱۰ عملیات/واحد بهصورت موازی در آن مرکز برنامهریزی شود (مشروط بر در دسترس بودن زمان و تقویم کاری). - چرا به «تعریف ظرفیتهای ویژه» نیاز داریم؟
در عمل ممکن است برخی محصولات یا عملیاتها خصوصیات متفاوتی داشته باشند که ظرفیت پیشفرض مرکز کار برای آنها مناسب نباشد. بهعنوان مثال:
بعضی محصولات نیاز به فرآیند سادهتری دارند و در عمل میتوان تعداد بیشتری از آنها را همزمان روی یک مرکز کار تولید کرد.
بعضی محصولات نیاز به تنظیمات یا ابزارهای اختصاصی دارند و در نتیجه ظرفیت مؤثر برای آنها کمتر است.
در این شرایط استفاده از تب «تعریف ظرفیتها» مفید است: با تعریف خطوط جداگانه برای محصولات خاص، میتوان مقدار ظرفیت قابلاجرا برای همان محصول را جایگزین مقدار پیشفرض کرد. - کجا در رابط کاربری این تنظیمات قرار میگیرد؟ (مسیر گامبهگام)

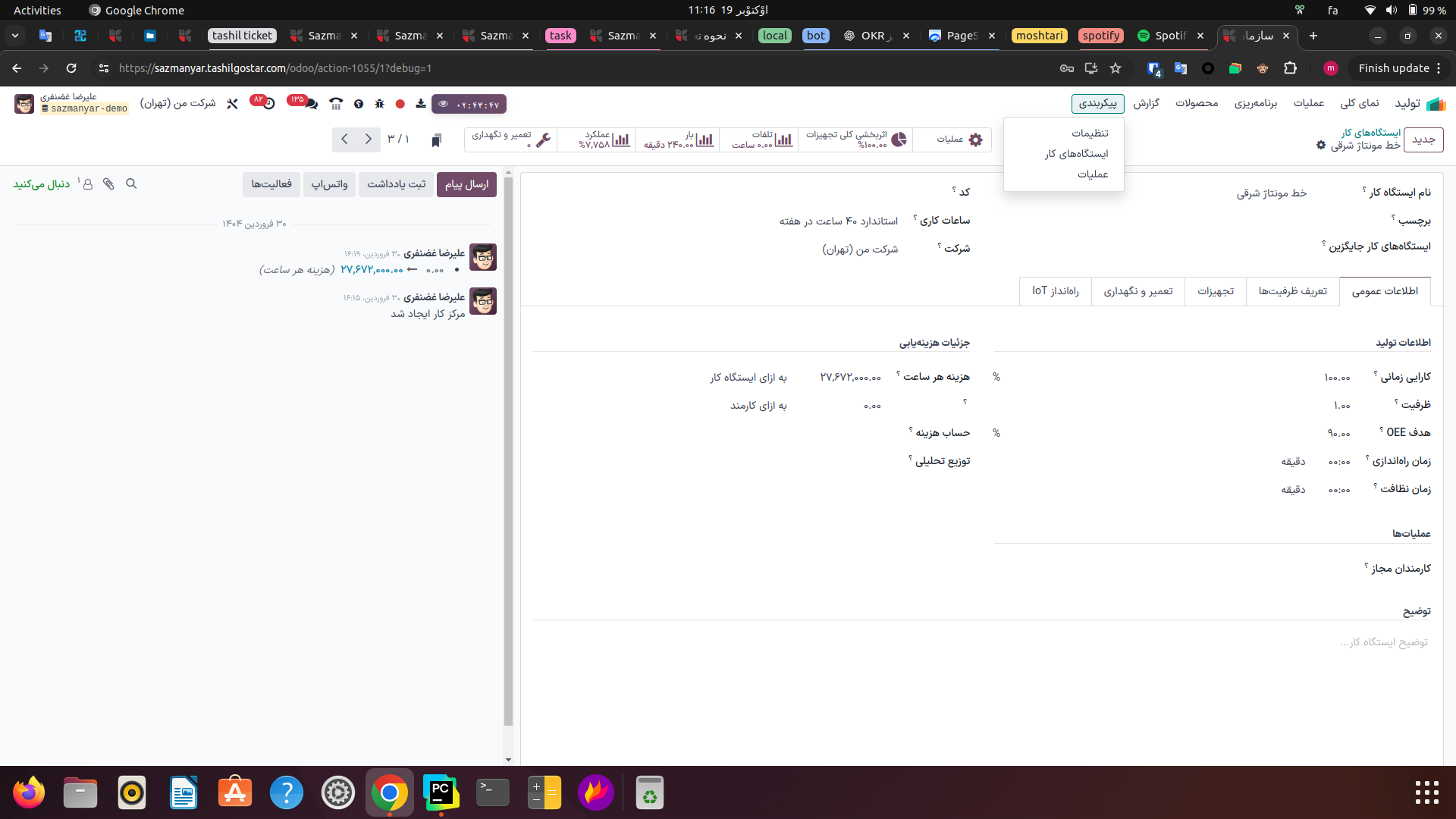

به مسیر تولید -> پیکربندی -> ایستگاههای کار بروید.
یک مرکز کار را انتخاب کنید یا جدید بسازید.
در فرم مرکز کار، تب یا بخش تعریف ظرفیتها را باز کنید.

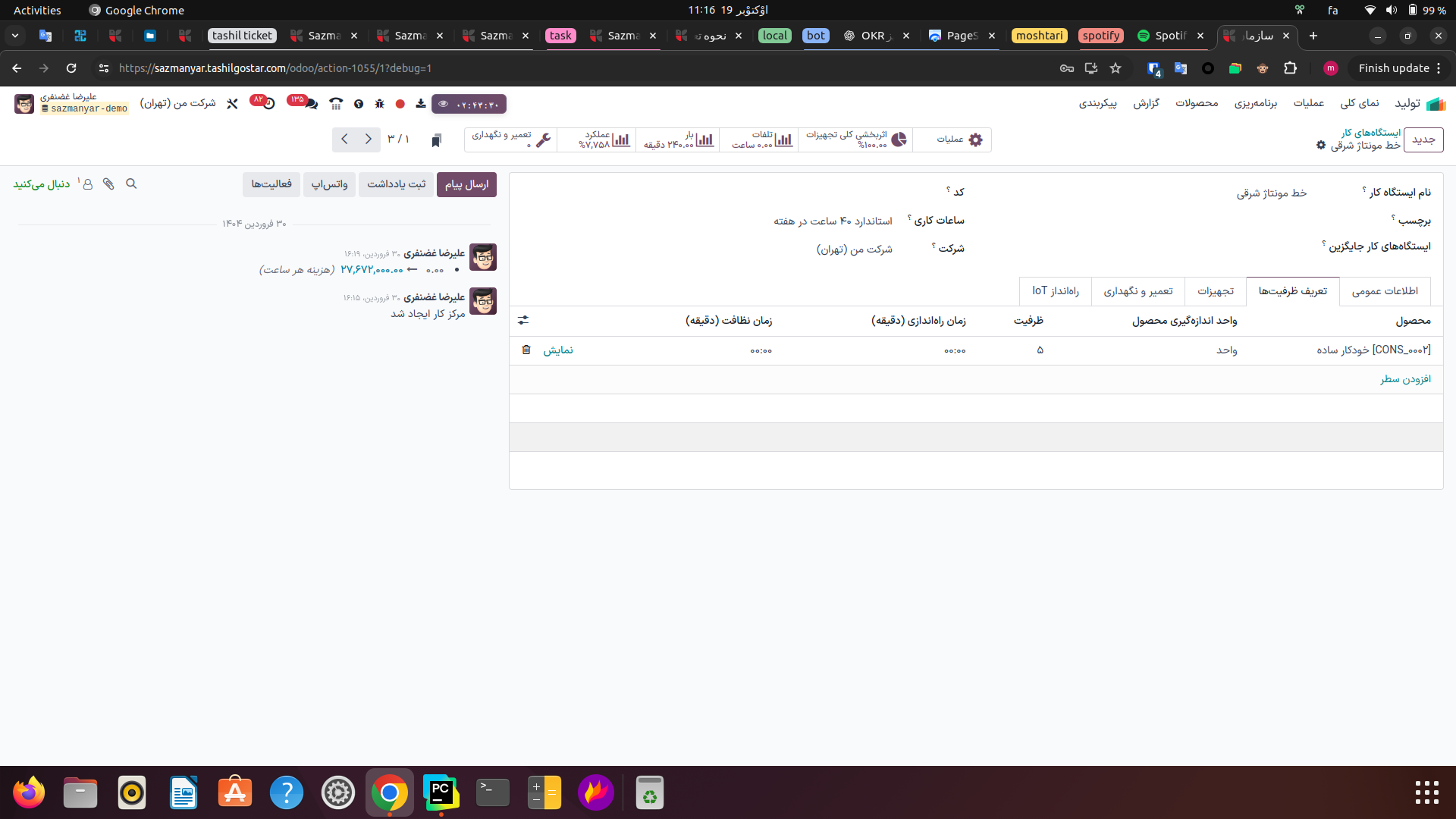

برای هر محصولی که نیاز به ظرفیت ویژه دارد، یک سطر جدید اضافه کنید:
فیلد محصول : محصول مورد نظر را انتخاب کنید.
فیلد واحد اندازه گیری : واحد اندازه گیری محصول را وارد نمایید.
فیلد ظرفیت : مقدار عددی که میخواهید برای آن محصول اعمال شود. - رفتار سیستم هنگام زمانبندی
هنگام زمانبندی یک دستور تولید یا عملیات، موتور زمانبندی اودو ابتدا مقدار ظرفیت ویژه مربوط به همان محصول را جستجو میکند.
اگر برای آن محصول یک ظرفیت ویژه تعریف شده باشد، آن مقدار جایگزین ظرفیت عمومی مرکز کار میشود و برنامهریز از همان مقدار برای تعیین تعداد عملیات همزمان مجاز استفاده میکند.
در صورت عدم وجود ظرفیت ویژه برای آن محصول، مقدار ظرفیت عمومی مرکز کار استفاده خواهد شد.
در فرآیند زمانبندی، علاوه بر ظرفیت، تقویم کاری مرکز کار و زمانهای آمادهسازی/پاکسازی نیز لحاظ میشوند؛ بنابراین حتی در صورت ظرفیت بالاتر، اگر تقویم اجازه ندهد یا آمادهسازی زمانبر باشد، زمانبندی محدود خواهد شد.
