هزینه‌های سفارش تولید

The ability to accurately calculate the cost of manufacturing a product is critical when determining product profitability. Odoo's Manufacturing app simplifies this calculation by automatically calculating the cost to complete each manufacturing order (MO), as well as the average production cost of a product, based on all completed MOs.

مهم

Odoo's Manufacturing app distinguishes between the manufacturing order cost and the real cost of an MO.

هزینه MO نشان‌دهنده هزینه‌ای است که باید برای تکمیل یک MO صرف شود، که بر اساس پیکربندی لیست مواد (BoM) است. این هزینه شامل هزینه و تعداد اجزاء و همچنین هزینه تکمیل عملیات ضروری می‌شود.

هزینه واقعی نشان‌دهنده هزینه‌ای است که در واقعیت برای تکمیل MO صرف می‌شود. چند عامل می‌توانند باعث شوند هزینه واقعی با هزینه MO متفاوت باشد. به عنوان مثال، ممکن است یک عملیات بیشتر از زمان تخمینی طول بکشد، ممکن است مقدار قطعه بیشتری نسبت به آنچه در BoM مشخص شده بود مورد نیاز باشد، یا قیمت اجزاء ممکن است در طول تولید تغییر کند.

پیکربندی هزینه

Odoo computes MO costs based on the configuration of the BoM used to manufacture a product. This includes the cost and quantity of components and operations listed on the BoM, in addition to the operating costs of the work centers where those operations are carried out.

هزینه اجزاء

هزینه اجزاء به طور خودکار و بر اساس میانگین هزینه خرید یک قطعه در تمام سفارش‌های خرید (PO) محاسبه می‌شود. برای مشاهده هزینه یک قطعه، به برنامه انبار --> محصولات --> محصولات بروید و یک محصول اجزاء را انتخاب کنید. هزینه در فیلد هزینه در تب اطلاعات عمومی فرم محصول نمایش داده می‌شود.

It is possible to set the cost of a component manually, by clicking the Cost field on the component's product form, and entering a value. However, any future POs for the component override a value entered manually, resetting the Cost field back to an automatically computed value.

هزینه ایستگاه کاری

برای تنظیم هزینه عملیاتی یک ایستگاه کاری مشخص، به برنامه تولید ◄ پیکربندی ◄ ایستگاه‌های کاری بروید و یک ایستگاه کار را انتخاب کنید.

To set the operating cost for the work center, as a whole, enter a value in the per workcenter field, located beside the Cost per hour section on the work center's General Information tab. This operating cost is used regardless of how many employees are working at the work center at any given time.

To set the operating cost for the work center based on the number of employees working there at a given time, enter a value in the per employee field, located beside the Cost per hour section on the work center's General Information tab. For example, if 25.00 is entered in the per employee field, it costs $25.00 per hour for each employee working at the work center.

Note that, if values are entered in both the per workcenter and per employee fields, the value in the per workcenter field takes precedence, and the value in the per employee field is ignored.

مهم

It is also possible to set a per hour cost for specific employees, by navigating to the Employees app, selecting an employee, clicking the HR Settings tab on their employee form, and entering a value in the Hourly Cost field.

Just like the per workcenter field on a work center form, the Hourly Cost field on an employee's form overrides the per employee field on a work center form.

However, the per workcenter field takes precedence over both the per employee field on the workcenter form and the Hourly Cost field on the employee form.

BoM cost

پیکربندی BoM به گونه‌ای که سازمان‌یار بتواند هزینه |MO|هایی را که از آن استفاده می‌کنند به طور دقیق محاسبه کند، به دو مرحله نیاز دارد. اول، قطعات باید اضافه شوند و مقدار مورد نیاز مشخص شود. دوم، عملیات باید به همراه ایستگاه‌های کاری که در آنها انجام می‌شوند، اضافه شوند.

از برنامه تولید ◄ محصولات ◄ لیست مواد شروع کنید. یک BoM را انتخاب کنید یا با کلیک بر روی جدید یک مورد جدید ایجاد کنید.

در تب اجزاء فرم BoM، هر قطعه را با کلیک بر روی افزودن سطر، انتخاب قطعه از منوی کشویی در ستون اجزاء و وارد کردن مقدار در ستون تعداد اضافه کنید.

در تب عملیات، با کلیک بر روی افزودن سطر برای ورود به پنجره ایجاد عملیات، یک عملیات اضافه کنید. عنوانی برای عملیات در فیلد عملیات وارد کنید.

ایستگاه کاری را که عملیات در آن انجام می‌شود انتخاب کنید. سپس، یک مدت زمان پیش‌فرض اضافه کنید که مقدار تخمینی زمان لازم برای تکمیل عملیات است.

به طور پیش‌فرض، فیلد محاسبه مدت زمان روی تنظیم دستی مدت زمان تنظیم شده است. به عبارتی، عدد وارد شده در فیلد مدت زمان پیش‌فرض همیشه به عنوان مدت زمان مورد انتظار عملیات استفاده می‌شود.

Selecting Compute based on tracked time causes Odoo to automatically compute the default duration based on a certain number of work orders, which is set in the Based on field. Before there are work orders to compute this duration, the value in the Default Duration field is used instead.

هزینه ساعتی کارکرد ایستگاه کاری و مدت زمان عملیات، برای محاسبه هزینه عملیات استفاده می‌شود.

در نهایت، روی ذخیره و بستن کلیک کنید تا عملیات به BoM اضافه شود و پنجره ایجاد عملیات بسته شود. به طور جایگزین، روی ذخیره و جدید کلیک کنید تا عملیات به BoM اضافه شود و پنجره خالی ایجاد عملیات برای افزودن عملیات دیگری باز شود.

همچنین ملاحظه نمائید

برای مشاهده کامل پیکربندی BoM، به راهنمای لیست مواد مراجعه کنید.

نمای کلی MO

هر MO دارای یک صفحه نمای کلی است که اطلاعات مختلفی را در مورد MO، از جمله هزینه MO و هزینه واقعی، لیست می‌کند. برای مشاهده نمای کلی یک MO، به برنامه تولید ◄ عملیات ◄ سفارش‌های تولید بروید و یک MO را انتخاب کنید. سپس، روی دکمه هوشمند :icon:`fa-bars` نمای کلی در بالای MO کلیک کنید.

هم هزینه MO و هم هزینه واقعی، هزینه و مقدار اجزاء و همچنین هزینه تکمیل هر سفارش کار را در نظر می‌گیرند. صفحه نمای کلی برای هر یک از این مقادیر یک ردیف دارد و مجموع آنها در پایین ستون‌های هزینه MO و هزینه واقعی لیست شده است.

قبل از شروع کار روی یک MO، ستون‌های هزینه MO و هزینه واقعی هزینه‌های یکسانی را نمایش می‌دهند. این هزینه تخمینی تکمیل MO است.

However, once work commences, the values in the Real Cost column may begin to diverge from the values in the MO Cost column. This happens if a different component quantity is used than was listed on the MO, or if the duration of a work order is different than expected.

پس از تکمیل MO با کلیک بر روی تولید همه، مقادیر موجود در ستون بهای تمام شده سفارش تولید برای مطابقت با مقادیر نمایش داده شده در ستون هزینه واقعی به‌روز می‌شوند.

صفحه نمای کلی سفارش تولید.

میانگین هزینه تولید

علاوه بر هزینه هر MO برای یک محصول، سازمان‌یار همچنین میانگین هزینه تولید محصول را با در نظر گرفتن هزینه هر MO تکمیل شده ردیابی می‌کند. برای مشاهده این مورد، به برنامه انبار ◄ محصولات ◄ محصولات بروید و یک محصول را انتخاب کنید.

هزینه تولید محصول به ازای هر واحد اندازه‌گیری در فیلد هزینه که در تب اطلاعات عمومی قرار دارد، نمایش داده می‌شود. این مقدار با در نظر گرفتن هزینه‌های |MO|های دیگر در میانگین هزینه، به به‌روزرسانی ادامه می‌دهد.

در سمت چپ فیلد هزینه، دکمه محاسبه قیمت از BoM قرار دارد که فقط برای محصولاتی با حداقل یک BoM ظاهر می‌شود. روی این دکمه کلیک کنید تا هزینه محصول به هزینه مورد انتظار بازنشانی شود، که فقط اجزاء و عملیات لیست شده در BoM را در نظر می‌گیرد.

مهم

توجه داشته باشید که کلیک روی محاسبه قیمت از BoM قیمت را به طور دائمی تنظیم نمی‌کند. هزینه بر اساس میانگین قیمت BoM و هزینه واقعی هرگونه MO آتی به به‌روزرسانی ادامه می‌دهد.

گردش کار نمونه: هزینه تولید

تولیدکننده محصولات گلف Fairway Fields انواع محصولات گلف، از جمله یک زمین گلف سرپوشیده را تولید می‌کند. آنها یک BoM برای زمین گلف پیکربندی کرده‌اند، بنابراین سازمان‌یار به طور خودکار هزینه تولید هر MO زمین گلف را محاسبه می‌کند.

BoM دو جزء را لیست می‌کند:

  • یک واحد نمد سبز که ۲۰.۰۰ دلار هزینه دارد.

  • یک واحد پد لاستیکی که ۳۰.۰۰ دلار هزینه دارد.

BoM همچنین چهار عملیات را لیست می‌کند که همگی در ایستگاه مونتاژ ۱ انجام می‌شوند که هزینه عملیاتی ساعتی آن ۳۰.۰۰ دلار است. عملیات به شرح زیر است:

  • برش نمد: مدت زمان پیش‌فرض هفت دقیقه، با هزینه کل ۳.۵۰ دلار.

  • برش پد لاستیکی: مدت زمان پیش‌فرض پنج دقیقه، با هزینه کل ۲.۵۰ دلار.

  • چسباندن پد به نمد: مدت زمان پیش‌فرض ۱۵ دقیقه، با هزینه کل ۷.۵۰ دلار.

  • ایجاد سوراخ: مدت زمان پیش‌فرض سه دقیقه، با هزینه کل ۱.۵۰ دلار.

در مجموع، قطعات مورد نیاز برای تولید یک زمین گلف ۵۰.۰۰ دلار و عملیات مورد نیاز ۱۵.۰۰ دلار هزینه دارد که هزینه کل تولید ۶۵.۰۰ دلار است. این هزینه در فیلد هزینه در فرم محصول زمین گلف منعکس شده است.

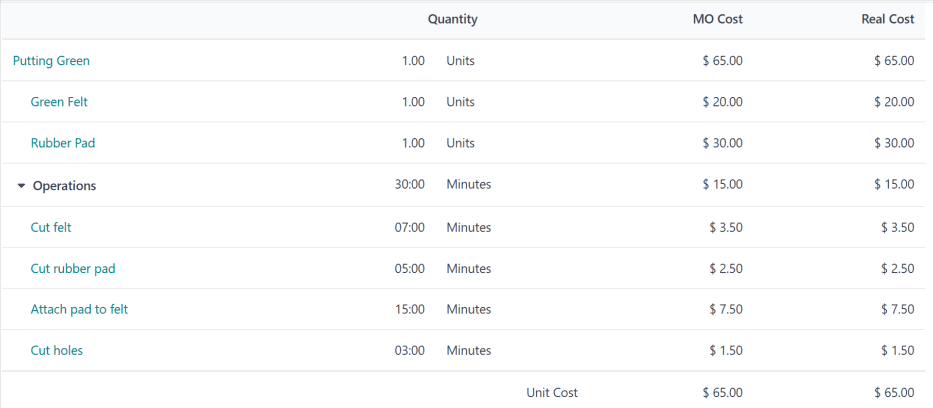

Fairway Fields یک MO برای یک زمین گلف تأیید می‌کند. قبل از شروع تولید، نمای کلی MO هزینه‌ای معادل «۶۵.۰۰ دلار» را در هر دو فیلد بهای تمام شده سفارش تولید و هزینه واقعی لیست می‌کند.

صفحه نمای کلی سفارش تولید برای یک زمین گلف، قبل از شروع تولید.

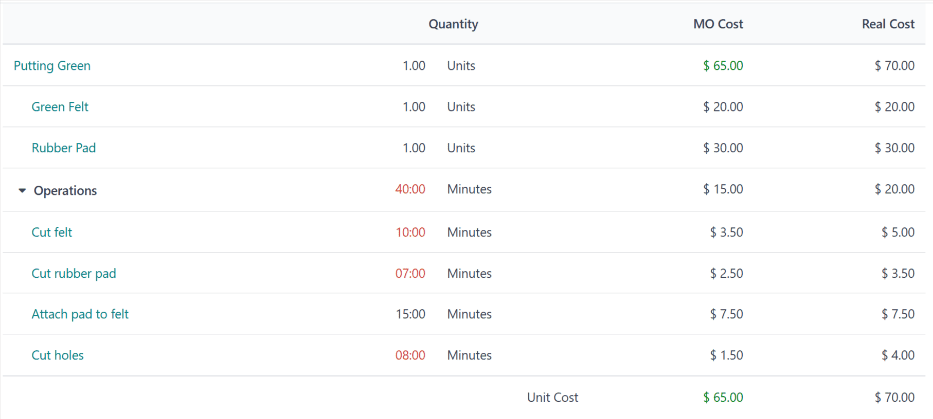

تولید آغاز می‌شود و عملیات ده دقیقه بیشتر از حد انتظار طول می‌کشد و کل زمان تولید ۴۰ دقیقه می‌شود. این انحراف از BoM در نمای کلی MO منعکس می‌شود که اکنون هزینه واقعی «۷۰.۰۰ دلار» را لیست می‌کند.

صفحه نمای کلی سفارش تولید برای یک زمین گلف، در حین تولید.

پس از اتمام تولید و علامت‌گذاری MO به عنوان انجام شده، نمای کلی MO دوباره به‌روز می‌شود، بنابراین مقادیر موجود در ستون‌های بهای تمام شده سفارش تولید و هزینه واقعی با هم مطابقت دارند و هر کدام مقداری معادل «۷۰.۰۰ دلار» را نمایش می‌دهند.

در صفحه محصول زمین گلف، فیلد هزینه اکنون هزینه‌ای معادل «۶۷.۵۰ دلار» را نمایش می‌دهد که میانگین هزینه اولیه ۶۵.۰۰ دلار و هزینه واقعی ۷۰.۰۰ دلار از MO است.
