وابستگی سفارشهای کار¶
به هنگام تولید برخی محصولات، لازم است برای شروع سفارش کار، سفارش کاری دیگری از قبل تکمیل شده باشد. برای اطمینان از ترتیب اجرای سفارشهای کار، برنامه تولید سازمانیار دارای تنظیمات وابستگی سفارش کار است. هرگاه این تنظیمات فعال باشد، عملیاتهای لیست شده در لیست مواد (BoM) ممکن است توسط عملیاتهای دیگری که ابتدا باید انجام شوند مسدود شوند.
پیکربندی¶
تنظیمات وابستگی سفارش کار در حالت پیشفرض فعال نیست. برای فعال کردن این تنظیمات، وارد مسیر سفارشهای کار را فعال کنید.
شوید و گزینهبعد از فعال کردن تنظیمات سفارشهای کار، وابستگیهای سفارش کار نیز در ادامه نمایش داده میشود. ابتدا این گزینه را فعال کرده و سپس برای تأیید، تنظیمات ذخیره کنید.
افزودن وابستگی به لیست مواد¶
وابستگی سفارشهای کار در لیست مواد محصول پیکربندی میشوند. برای این کار وارد مسیر جدید ایجاد کنید.
شوید و لیست موادی را از لیست انتخاب یا با دکمهیادگیری بیشتر
برای مطالعه راهنمای کامل پیکربندی لیست مواد جدید، راهنمای ایجاد لیست مواد را مطالعه نمایید.

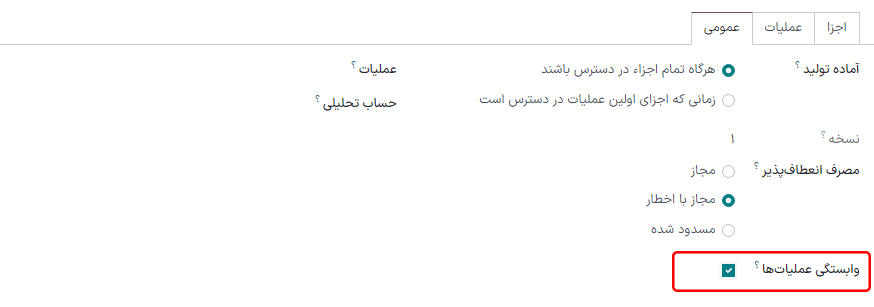

در داخل لیست مواد وارد تب عمومی شوید و گزینه وابستگی عملیاتها را فعال کنید. با فعال بودن این گزینه در تب عملیاتها گزینه مسدودشده توسط ظاهر میشود.

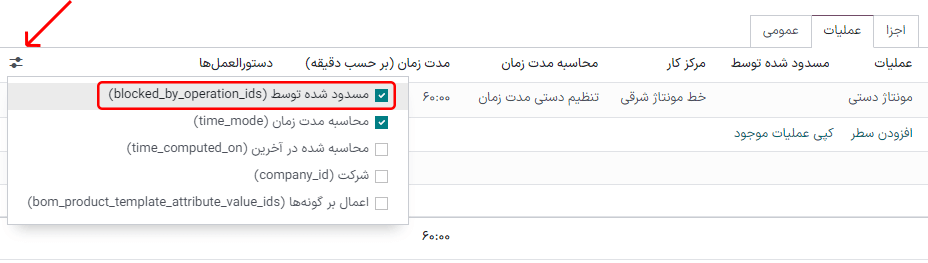

در تب عملیاتها، در بالای تب دکمه تنظیمات را کلیک کنید و گزینه مسدودشده توسط را فعال کنید. با این کار فیلد مسدودشده توسط برای هر عملیاتی که در تب عملیاتها باشد نمایش داده خواهد شد.

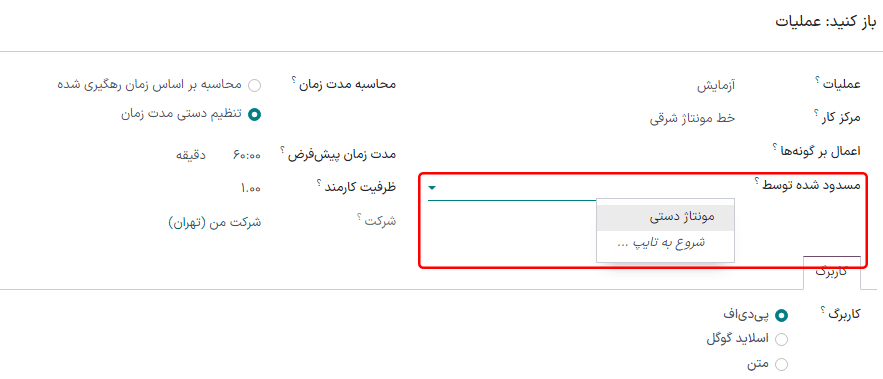

در سطر عملیاتی که باید توسط عملیات دیگری مسدود شود، فیلد مسدود شده توسط را کلیک کنید تا پنجره باز: عملیاتها نمایش داده شود. در فیلد مسدود شده توسط، عملیات مسدودکننده برای انجام قبل از این عملیات را انتخاب کنید.

در نهایت با کلیک بر دکمه ذخیره لیست مواد را ذخیره کنید.
برنامهریزی سفارشهای کار با استفاده از وابستگیها¶
بعد از اینکه وابستگیهای سفارش کار در لیست مواد پیکربندی شدند، برنامه تولید میتواند زمانبندی سفارشهای کار را بر اساس وابستگیهایش زمانبندی کند. برای برنامهریزی سفارشهای کار یک سفارش تولید، ابتدا وارد مسیر
شوید.سپس یک سفارش تولید برای محصولی را انتخاب کنید که در لیست مواد آن وابستگی تعریف شده است، یا با استفاده از دکمه جدید سفارش تولید جدیدی ایجاد کنید. اگر سفارش تولید جدیدی ایجاد میشود، لیست موادی را انتخاب کنید که در آن وابستگیهایی برای عملیات مختلف تعریف شده است. در نهایت تأیید را کلیک کنید.

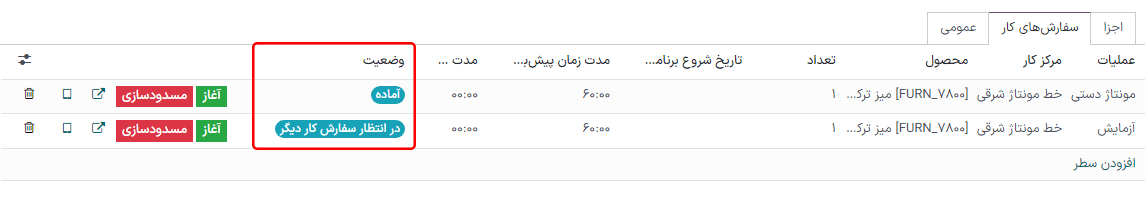

بعد از تأیید سفارش تولید، وارد تب سفارشهای کار شوید. هر سفارش کاری که توسط عملیات دیگری مسدود نشده باشد در ستون وضعیت با برچسب آماده مشخص میشود.
سفارشهای کاری که توسط یک یا چند سفارش کار مسدود شدهاند با برچسب در انتظار سفارش کار دیگر
نمایش داده میشوند. بعد از اینکه سفارش(های) مسدودکننده کامل شدند، وضعیت به حالت آماده
تغییر پیدا میکند.

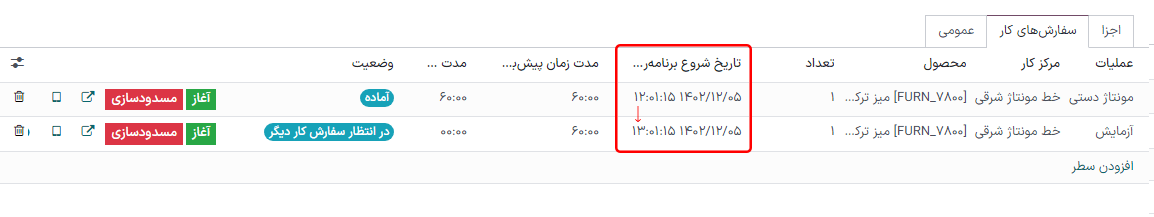

برای زمانبندی سفارشهای کار، دکمه برنامهریزی را در بالای صفحه کلیک کنید. بعد از این کار فیلد تاریخ آغاز زمانبندی شده هر سفارش کار در تب سفارشهای کار به صورت خودکار بر اساس تاریخ و مدت زمان زمانبندی شده پر میشود. سفارش کار مسدود شده، به میزان مدت زمان مورد انتظار سفارش کار قبلی، زمانبندی و محاسبه میشود.

مثال
یک سفارش کار برای محصول A ایجاد شده است. این سفارش کار دو عملیات دارد: مونتاژ دستی و آزمایش. مدت زمان مورد انتظار برای هر عملیات 60 دقیقه است، و عملیات آزمایش توسط عملیات مونتاژ مسدود شده است.
دکمه برنامهریزی در ساعت 12:01
کلیک شده است، و آغاز عملیات مونتاژ بلافاصله شروع میشود. از آنجایی که مدت زمان مورد انتظار برای عملیات مونتاژ 60 دقیقه است، زمانبندی شروع عملیات آزمایش برای ساعت 13:01
است.
برنامهریزی از مرکز کار¶
برای مشاهده نمای بصری برنامهریزی سفارشهار کار، وارد مسیر برنامهریزی سفارشهای کار از مسیر :menuselection:`تولید --> برنامهریزی --> برنامهریزی بر اساس مرکز کار شوید. در این صفحه جدول زمانی تمام سفارشها کار زمانبندی شده برای هر عملیات نمایش داده میشود.
اگر سفارش کار توسط سفارش کار دیگری مسدود شود، سفارش کاری که مسدود شده است برای بعد از سفارش کاری زمانبندی شده است که سفارش کار قبلی تکمیل شده باشد. به علاوه فلشی دو سفارش کار را به هم متصل میکند و از عملیات مسدود کننده شروع شده و به عملیات مسدودشونده ختم میشود.
