تأخیرها¶

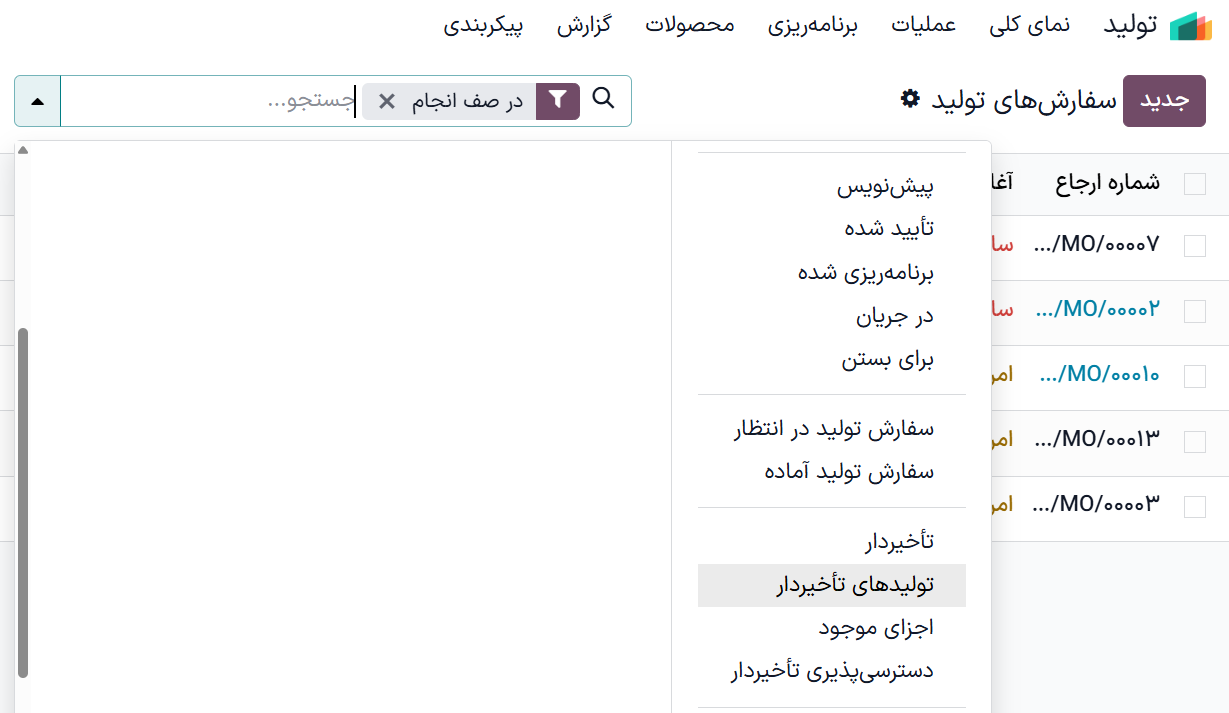

برنامه تولید سازمانیار، تأخیرها در دستورات ساخت را از طریق فیلتر تولیدات با تأخیر نمایش میدهد. اگر تاریخ پایان یک دستور ساخت (MO) از مهلت زمانی آن فراتر رود، مهلت زمانی برای جلب توجه به رنگ قرمز نمایش داده میشود.
محاسبه مهلت زمانی¶
مهلت زمانی دستور ساخت به نحوه ایجاد آن بستگی دارد و به شرح زیر محاسبه میشود:
تولید سفارشی (MTO): مهلت زمانی معادل تاریخ تحویل در سفارش فروش است.
بازتأمین: مهلت زمانی معادل امروز + زمان انتظار ساخت است.
دستور ساخت دستی: فیلد مهلت زمانی خالی میماند.
مهم
مهلت زمانی دستور ساخت با تاریخ پایان آن متفاوت است.
تاریخ پایان به این صورت محاسبه میشود:
فیلترها¶
چند فیلتر اضافی برای ردیابی تأخیرها در دسترس است:
تولیدات با تأخیر: زمانی که تاریخ شروع برنامهریزی شده دیرتر از مهلت زمانی باشد.
دیرکرد: زمانی که تاریخ پایان برنامهریزی شده از مهلت زمانی فراتر رود.
تأمین دیرهنگام: یک یا چند قطعه مورد نیاز قبل از مهلت زمانی در دسترس نیستند. مثلاً سفارش خرید قطعات برای بعد از مهلت تولید برنامهریزی شده است.
قطعات موجود: تمام قطعات برای شروع تولید آماده هستند.
نمونه مصرف¶

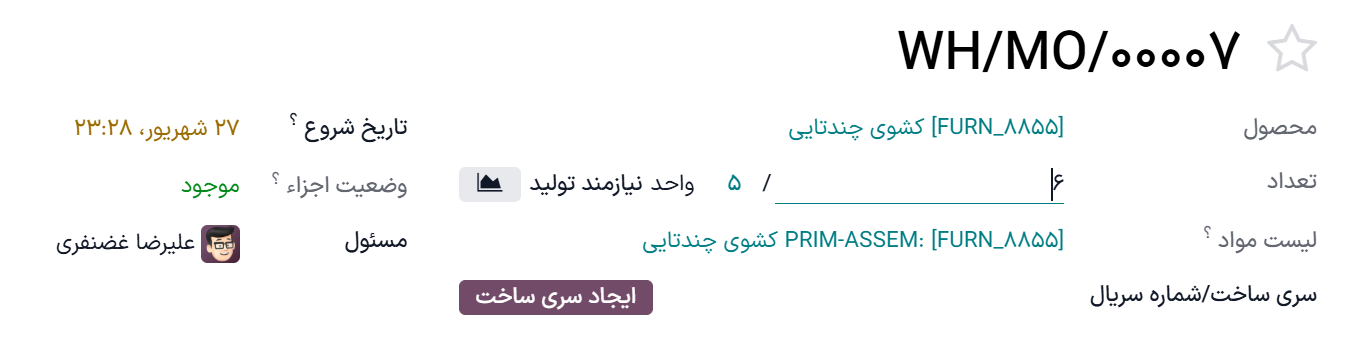

یک دستور ساخت با مهلت زمانی 27 شهریور را در نظر بگیرید:
اگر تولید بعد از 27 شهریور شروع شود، در فیلتر تولیدات با تأخیر قرار میگیرد.
اگر قطعات قرار است بعد از این تاریخ برسند، در فیلتر تأمین دیرهنگام نمایش داده میشود.
اگر تاریخ پایان برنامهریزی شده بعد از این تاریخ باشد، در فیلتر دیرکرد ظاهر میشود.
با ترکیب این شاخصها، برنامهریزان میتوانند به سرعت تشخیص دهند کدام تولیدات در معرض خطر عدم ایفای تعهدات تحویل هستند.
